真空堆载联合预压法是在真空预压的基础上,在膜下真空度达到设计要求并稳定后,进行分级堆载,并根据地基变形和孔隙水压力的变化控制堆载速率。堆载预压施工前,必须在密封膜上覆盖无纺土工布以及粘土(粉煤灰)等保护层进行保护,然后分层回填并碾压密实。与单纯的堆载预压相比,加载的速率相对较快。在堆载结束后,进入联合预压阶段,直到地基变形的速率满足设计要求,然后停止抽真空,结束真空联合堆载预压。
施工工序
施工预备 清理场地→铺设砂垫层,打设竖向塑料排水板→水平排水滤管的布设及安装→铺、埋密封膜及布置密封膜爱护设施→真空设施的安装和真空试抽→正常抽真空维护,路堤填筑(堆载)→工程验收。
技术指标

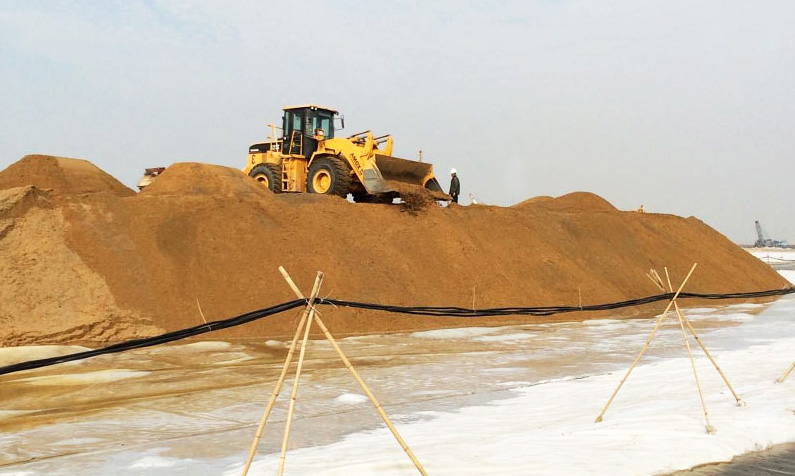

(1)真空预压施工时首先在加固区表面用推土机或人工铺设砂垫层,层厚约0.5m;
(2)真空管路的连接点应密封,在真空管路中应设置止回阀和闸阀;滤水管应设在排水砂垫层中,其上覆盖厚度100~200mm的砂层;
(3)密封膜热合粘结时宜用双热合缝的平搭接,搭接宽度应大于15mm且应铺设二层以上。密封膜的焊接或粘接的粘缝强度不能低于膜本身抗拉强度的60%;
(4)真空预压的抽气设备宜采用射流真空泵,空抽时应达到95kPa以上的真空吸力,其数量应根据加固面积和土层性能等确定;
(5)抽真空期间真空管内真空度应大于90kPa,膜下真空度宜大于80kPa;
(6)堆载高度不应小于设计总荷载的折算高度;
(7)对主要以变形控制设计的建筑物地基,地基土经预压所完成的变形量和平均固结度应满足设计要求;对以地基承载力或抗滑稳定性控制设计的建筑物地基,地基土经预压后其强度应满足建筑物地基承载力或稳定性要求。
施工注意事项
1) 试抽真空阶段派专人穿软底鞋在膜上进行地毯式的巡查,对膜破处准时粘补。铺其次层前认真观看膜下真空度的变化,以检查是否漏气。确认无特别状况后,一面抽气,一面正常填筑路基到设计高度后预压。
2) 真空膜上下土工布搭接 30cm 宽,以防漏垫。铺设时膜不宜拉的太紧,以防拉裂。膜在埋入密封沟时,爱护好膜不被石头或草,树根等戳破。
3) 挖沟时留意土层中的植物根系和动物的孔洞,如发觉有孔洞则沟的深度相应的挖深一些以避开孔洞,以防漏气。沟挖好后留意将膜贴于沟的内壁,并将膜放至沟底,然后分层回填压实。
4) 真空预压加固过程中,假如引起地表裂缝,拌制肯定稠度的粘土浆倒灌到裂缝中,堵塞裂缝达到密封的效果。
5) 抽真空施工中实施动态监测,自抽真空开头就进行连续不断的值班,全天24小时现场有人执守,中间不停抽。做好原型观测和具体的纪录。
6) 抽真空场地四周有民房及各种构造物时,加强监测,防止拉裂四周建筑物。
7) 待真空度达到设计要求,准时填筑路堤,使真空与堆载的联合作用形成超载。抽真空完成后严密监控路基水平位移和孔隙水压力的变化,防止路堤失稳。
适用范围
真空联合堆载预压软土地基加固方法适用于软弱粘土地基的加固。在我国广泛存在着海相、湖相及河相沉积的软弱粘土层,这种土的特点是含水量大、压缩性高、强度低、透水性差。该类地基在建筑物荷载作用下会产生相当大的变形或变形差。对于该类地基,尤其需大面积处理时,如在该类地基上建造码头、机场等,真空堆载联合预压法是处理这类软弱粘土地基的较有效方法之一。
