深层搅拌桩

发布时间:2023-04-20 14:21:16
浏览次数:
分享:



深层水泥搅拌桩是利用水泥作为固化剂,通过深层搅拌机械在地基将软土或沙等和固化剂强制拌和,使软基硬结而提高地基强度。

深层水泥搅拌桩适用于软基处理,效果显著,处理后可成桩、墙等。深层水泥搅拌桩适用于处理淤泥、砂土、淤泥质土、泥炭土和粉土。当用于处理泥炭土或地下水具有侵蚀性时,应通过试验确定其适用性。冬季施工时应注意低温对处理效果的影响。

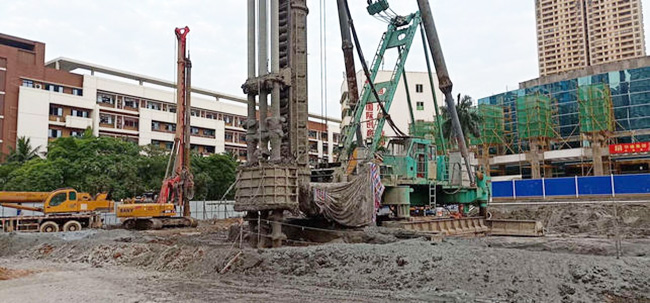

深层搅拌桩的施工工艺

按照施工图纸放出搅拌桩的内外边线。施工所测放的轴线经复核后应妥善保护,桩位布置与设计图误差不得大于5cm。 每根桩施工前,必须校正搅拌轴二个不同方向的垂直度。垂直度误差不应超出5cm。

引测搅拌桩的标高,并在支护范围四周做好标志,确保搅拌桩的入土深度。

根据搅拌桩内外边线挖样槽,样槽开挖深度:自然地坪向下1.50m左右。

发现障碍物应及时清除干净。

施工工艺流程图

钻孔定位-配制水泥浆-预搅切土下沉静-送浆-搅拌提升-重复搅拌下沉-送浆-重复搅拌提升-移位-清洗

预拌下沉机用钢丝绳吊挂在起重机上,用输桨胶管将贮料砂浆泵同深层搅拌机接通,待深层搅拌机的冷却水循环正常后。启动搅拌机电机,放松起重机钢丝绳、使搅拌机借设备自重沿导向架搅拌切土下沉,下沉速度可由电机的电流监测表控制,一般为0.38~0.75m/min。工作电流不应大于70A。如果下沉速度太慢,可从输浆系统补给清水以利钻进。

制备水泥浆

拌制浆液宜选用425#普通硅酸盐水泥,待深层搅拌机下沉到一定深度时,即开始按设计确定的配合比拌制水泥浆,待压浆前将水泥浆倒入集料斗中。

喷浆搅拌提升

深层搅拌机下沉到达设计深度后,开启灰浆泵将水泥浆从搅拌机中心管不断压入地基中,边喷浆边搅拌,约1~2分钟后上提,直至提出地面完成一次搅拌过程。同时严格按照设计确定的提升速度提升深层搅拌机,一般为O.5m/min的均匀速度提升。

重复上下搅拌

深层搅拌机提升至设计加固深度的顶面标高时,集料斗中的水泥浆应正好排空。为使软土和泥浆搅拌均匀,可再次将搅拌机边旋转边沉入土中,至设计加固深度后再将搅拌机提升出地面,即完成一根柱状加固体,外形呈“8” 字形,一根接一根搭接,即成壁状加固体,几个壁状固体连成一片即成块体。

清洗

向集料斗中注入适量清水,开启灰浆泵,清洗全部管路中残存的水泥浆,直至基本干净。并将粘附在搅拌头的软土清洗干净。

由于电压过低,输浆管堵塞或其它原因造成停机的,当搅拌机重新启动后,应将搅拌头至少下沉0.5m,再继续喷浆压力宜低于0.3MPa。

第二次搅拌下沉速度不应大于2.0m/min,提升速度不宜超出0.8m/min。
重复上下搅拌时,要求沿桩长的喷浆量均匀,成桩结束浆液也应用完。
桩长不宜低于设计值。桩底宜超深10-20cm,桩顶宜超高10cm左右。
桩体施工中,若发现深层搅拌机有不正常的震动、倾斜或位移等现象,应立即停机检查,必要时应提钻重打。
