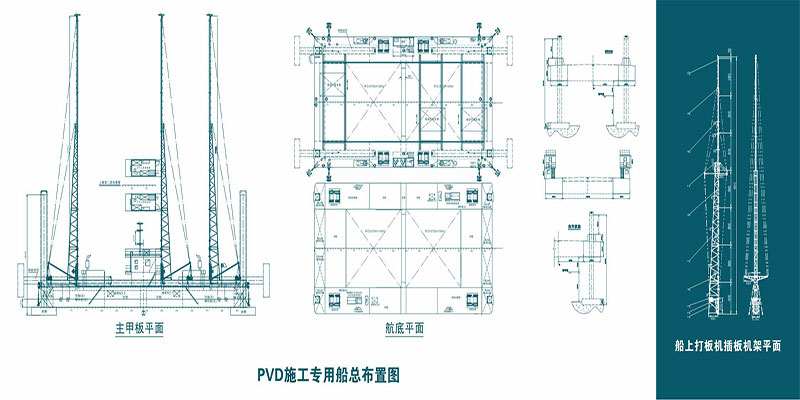

水上PVD(排水板)工程船
1.新型发明专利(201720184125.3)
2.满足海上水上软基处理施工环境的PVD水上施工专用船
3.快速升降,自主滑动施工,有效提高施工效率与质量,缩短施工工期,降低成本
4.采用两组固定桩锚与两组钢丝绳锚,四条自动升降的液压桩,施工时撑起整个船舶50-100cm,季风海况中抗涌浪强,具有稳定性、安全性、持续性
5.采用重心超低的摩擦式新型插板机,机架自行升降,满足特殊区域限时限高作业,随时解决机械故障及PVD回带的处理,无需高空操作,台风来临时安全防护更有效
6.超过设计压强标准时,可附带振动式排水板施工机械
7.采用GPS全球定位系统,联合自主研发的多功能排水板施工自动记录仪,对每根排水板的坐标、打设深度、回带情况、压力、机架垂直度进行全方位监测记录
8.采用水下排水板自动切割器(采用横刀法水下切割)
9.优点:能够满足水上海上PVD(塑料排水板)施工、抗涌浪强、具有稳定性、安全性、持续性。
施工流程

施工流程
(1)定位:根据水上插板设计平面图,以及插板船的单船施工范围,定出每船搭设区的边角点的座标,插板专用船按平行于隔堤纵轴线方向摆放,通过船上一套GPS系统和基站联合使用,按计算好的位置点座标进行定位。专业插板船GPS系统与测量基站连接,在船舶电脑系统控制下,启动移船锚机,使船舶精确定位于打设区,并移动桩机至施打位置;
(2)移船定位,定位偏差不宜超过±30mm,并做好定位记录。
(3)打设船舶定位、检查固定标杆和尺绳与板位的准确度。移动打设架,使套管对准板位,套管上打设深度要有明显的长度标记(每米用红色画线)。
(4)计算桩管下沉深度及塑料排水板剪板长度,并预剪塑料排水板,预留不小于20cm的外露。把预先剪断好的排水板穿入套管内,每根排水板的长度按设计长度剪断。
(5)安装管靴。将已经穿入套管内的排水板端弯起,把反端反插入套管内,并向板环内插入管靴。然后将排水板向上拉紧,使排水板的板环带着管靴嵌入套管底端的鸭嘴式管端内(管的底沿应比排水板底低1cm左右)亦可用活动管靴固定板端。
(6)根据施工位置,及时用水尺测量水下深度并做好记录,排水板打设深度+水位深度(按当时潮位计)+水面至操作平台距离。水位测量很关健,如果测得不准,打设的排水板不是外露过长就是超深。
(7)沉设套管,开机起动振动锤打设至设计标高。看准套管上的红色标记。
(8)上拔桩管,移动桩架,重装排水板,依此步骤进行。
(9)剪断塑料排水板。(或采用预先剪断的方法施工)
(10)检查并记录。
(11)移动打设架,使套管对准下一根板位。
(12)每一船位的塑料排水板打完后,绞锚移位,进行下一船位的施工。
