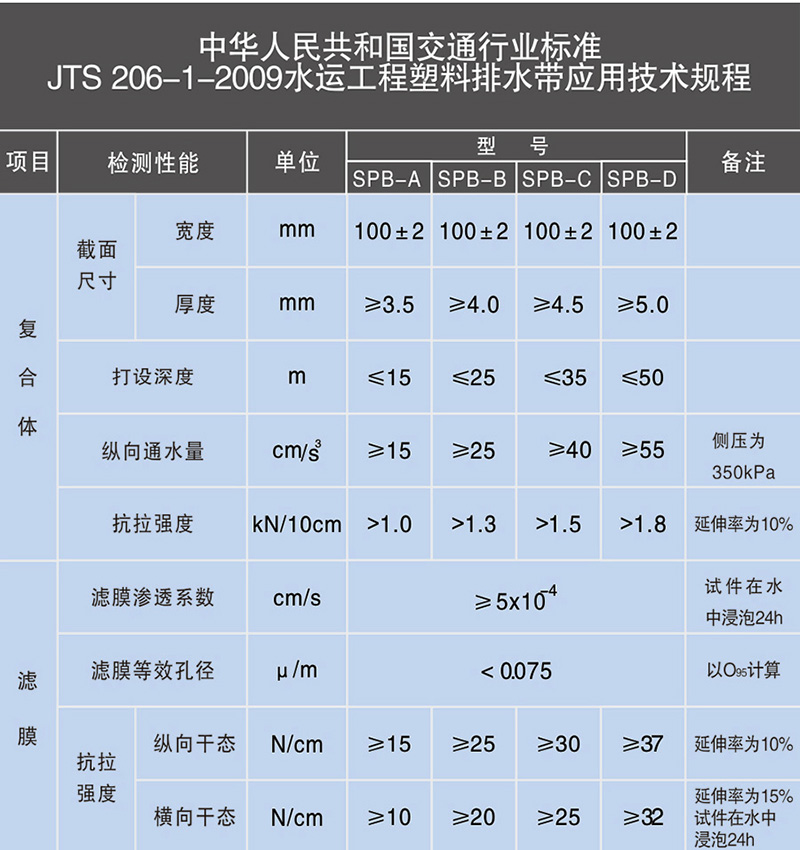

塑料排水板,也叫塑料排水带,是软土和软基处理加固的新型土工聚合物材料,分为SPB-A、B、C、D型号系列,塑料排水板中间是挤出成型的塑料芯板,是排水带的骨架和通道,芯板采用聚丙烯(PP)和聚乙烯(PE)混合掺配制,其断面呈并联十字,塑料排水板的断面尺寸为宽100mm,厚3.5~8mm,两面包以非织造土工织物作滤层,滤膜采用长纤热扎无纺布,芯带起支撑作用并将滤层渗进来的水向上排出。

塑料排水板的工作原理:塑料排水板用插板机插入软土地基,在上部预压荷载作用下,软土地基中空隙水由塑料排水板排到上部铺垫的砂层或水平塑料排水管中,由其他地方排出,加速软基固结。塑料排水板加固软土地基具有加固效果好、施工速度快、成本低等优点,因此在软基加固工程中广泛应用。

盛洲公司生产各种规格的塑料排水板,产品因不同规格,价格略有不同,详情欢迎来电咨询!
施工工艺

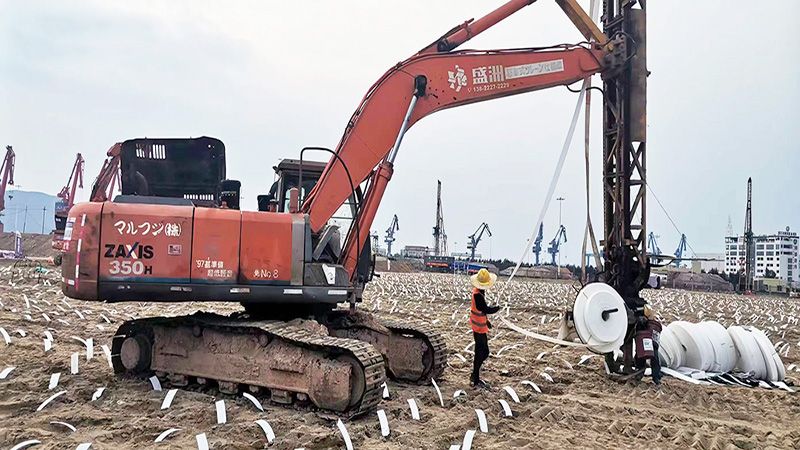

1.铺设下层砂垫层后,测量确定打设区域控制角点位,放出每个塑料排水板的打设点位,并做好标记,根据打设板位标记进行插板机定位。
2.将塑料排水板穿过插板机的套管,从套管下端穿出,与专用管靴连接,连接完成后调整插板机套管的垂直度,要求满足相关规范要求。

3.将插板机套管(连同管靴和塑料排水板)插入地层,当排水板插入到设计深度后,拔出插板机套管,则排水板被固定于孔底。
4.插打排水板完成后,拔出插板机套管,剪断排水板,塑料排水板超过孔口的长度应能深入砂垫层不小于500mm,预留段应及时弯折埋设于砂垫层中。
5.检查排水板板位、垂直度、打设深度、外露长度等,符合规范要求后方可移机。插入塑料排水板后,在孔洞收缩之前,用中粗砂及时回填,防止泥土等杂物掉入孔内,然后铺设上层砂垫层。
