地基处理

阳江LNG调峰储气库项目软基处理工程

发布时间:2023-04-20 19:34:17
浏览次数:
分享:
阳江LNG调峰储气库项目软基处理工程


阳江LNG调峰储气库项目陆域形成码头软基处理工程项目

项目名称:阳江LNG调峰储气库项目陆域形成码头软基处理工程项目
项目地点:广东阳江市阳江港吉树港港区
项目面积:占地约32.41万平方米

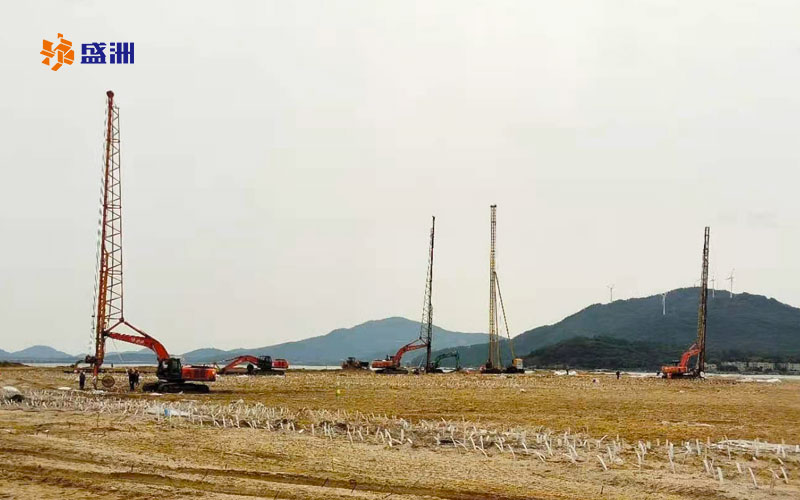

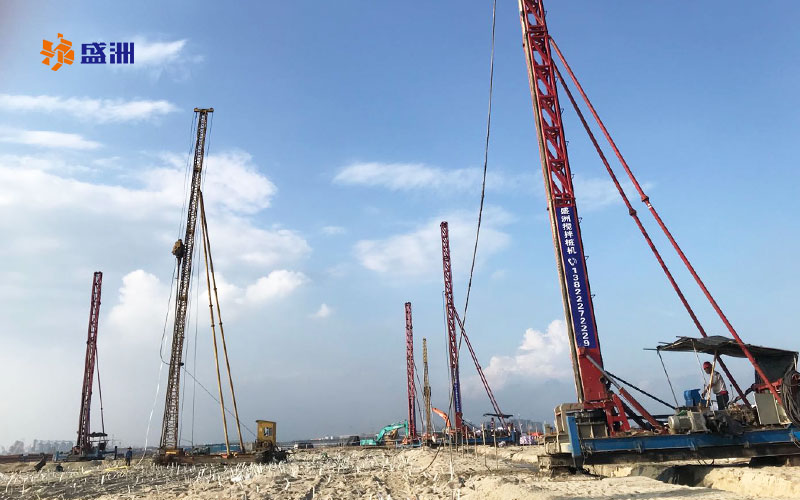

施工方法:塑料排水板+软基处理“NS”真空预压工法
施工单位:广州市盛洲地基基础工程有限公司

项目概况

本项目为LNG调峰储气库陆域形成码头软基处理工程,落户于阳江港吉树港港区22#油气泊位,本工程占地范围为22#泊位后方规划陆域范围。北侧、东侧新建护岸,与规划港区陆域边界衔接;西侧护岸连接拟建LNG码头及工作船码头栈桥,并预留取水口排水口位置;南侧与东、西两侧新建护岸衔接,形成围合区域。该项目调峰储气库陆域面积为32.41万平方米,陆域涉及高程6.5米,海域使用面积约39.469平方米。护岸总长为2427.6米,吹填213.8 万立方米,陆域形成交工高程为6.0米。该项目工程一期年产液化天然气210万吨,还包括附属的25万立方米存储设施以及出口设施,计划投资约25亿元。

阳江LNG调峰储气库项目陆域形成码头软基处理工程项目

施工方案

阳江LNG调峰储气库项目陆域形成码头软基处理工程项目项目,采用塑料排水板+公司专利核心“NS”真空预压工法,软土质疏松含水量高,采用PVD塑料排水板将地基中的水排除,以加速软基固结,实现对软基的处理。PVD塑料排水板行距80cm,间距为100cm,排水板规格:100*4.5mm,正三角形布置,设计深度为15.0~18.4米。


阳江LNG调峰储气库项目陆域形成码头软基处理工程项目

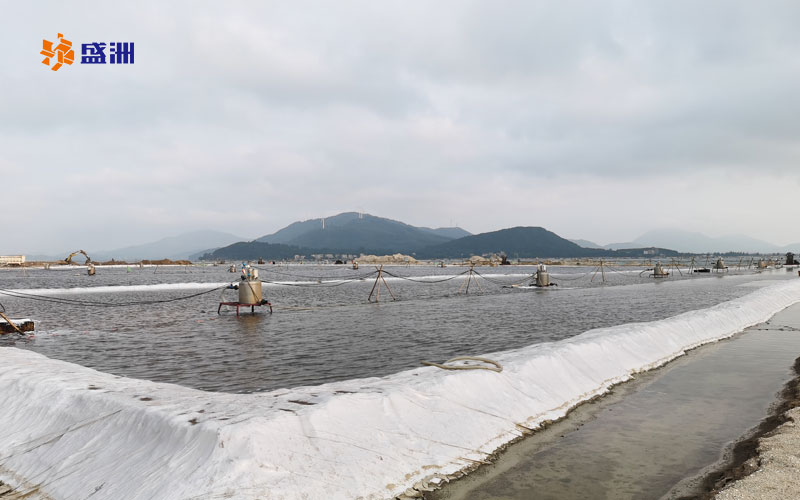

全面采用自动控制系统,实现了施工可控、管理精准的目标。本项目中每一个软地基处理分区只需铺设一条电缆线,只需安装一个电控箱,避免了传统真空预压状如蛛网的电缆线路,安全可控。传统真空预压是水气混合一起抽,抽真空时还需花费大量电力抽气体,耗费了真空,浪费了效能,射流式真空泵的有效效能只有20%左右。盛洲研制的专利技术“NS”真空预压工法进行真空预压,将抽气与排水分开,防止水气混合物破坏真空负压腔内的真空环境,不损耗真空应力,没有效能的耗散,其效能是传统的2.5倍,降低了电力成本,大幅度地实现了节能环保。
